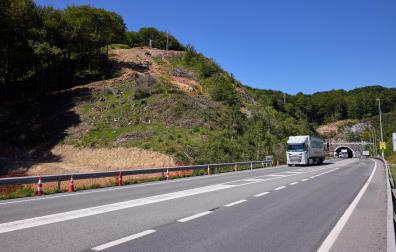

Obras al ralentí en la boca sur de Belate por un tendido eléctrico

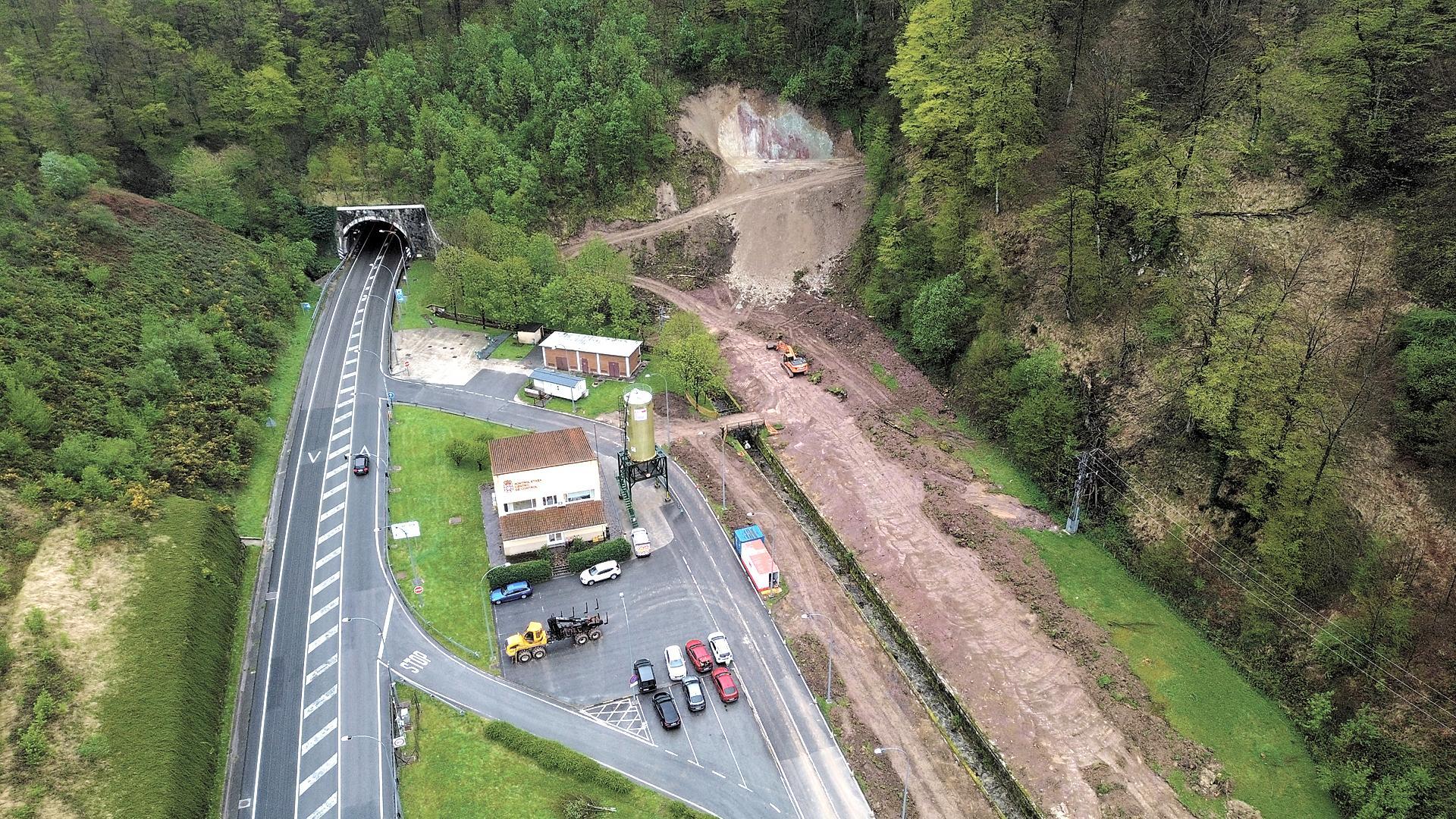

A la derecha de la panorámica, detalle de la obra desarrollada en la boca norte del túnel de Belate
AmpliarAmpliar
A la derecha de la panorámica, detalle de la obra desarrollada en la boca norte del túnel de Belate
A la derecha de la panorámica, detalle de la obra desarrollada en la boca norte del túnel de Belate

CerrarCerrar

Pedro Gómez

Publicado el 29/07/2024 a las 08:14

Las personas que habitualmente cruzan el túnel de Belate pueden constatar que las obras en la boca norte (hacia Almandoz) avanzan a buen ritmo, mientras que en la boca sur apenas se ve actividad. En la boca norte ya se puede adivinar por dónde se va a horadar la montaña, con una hilera de bulones ya colocados. Hay maquinaria pesada, con movimientos de tierras. En la boca sur, las máquinas ha abierto caminos y desbrozado el terreno. Sin embargo, hay jornadas que no se ven trabajadores.

Han pasado cuatro meses desde el inicio de los trabajos y los contratiempos a causa del tendido eléctrico ya están afectando al calendario previsto en la boca sur, la más cercana a Pamplona.

Este tendido cruza la carretera vieja en las primera rampas del puerto y avanza por la ladera hasta 100 metros antes de las ventas de Ultzama. De momento, ya se ha colocado la torre que sustentará el tendido eléctrico, a unos 5 metros del actual apoyo. Queda, por tanto, colocar los cables y conexiones. De este tendido sale un ramal que llega hasta el centro de transformación del túnel, propiedad del Gobierno de Navarra. Está previsto soterrarlo.

Según el cronograma recogido en el proyecto, los cambios en las líneas eléctricas y de telefonía iban a durar cuatro meses. Y al cuarto mes estaba previsto empezar el emboquillaje de ambos túneles. Los plazos se cumplen en la boca norte pero no en la sur, donde apenas han comenzado los desmontes y explanaciones.

Así, aunque la idea era comenzar a la vez la excavación del túnel en ambos extremos no va a ser posible. La empresa adjudicataria, la UTE Aciona-Osés-Servinabar, señaló en su oferta técnica que iba a trabajar a tres turnos, los siete días de la semana, para cumplir los plazos de ejecución, de 45 meses. El túnel mide 2.863 metros de longitud y está previsto avanzar unos 5 metros al día.

Continuar

Gracias por elegir Diario de Navarra

Parece que en el navegador.

Con el fin de fomentar un periodismo de calidad e independiente, para poder seguir disfrutando del mejor contenido y asegurar que la página funciona correctamente.

Si quieres ver reducido el impacto de la publicidad puedes suscribirte a la edición digital con acceso a todas las ventajas exclusivas de los suscriptores.

Suscríbete ahora
