Sostenibilidad

Energía que no se escapa para la UPNA

Un proyecto plantea unificar las diversas instalaciones fotovoltaicas del campus a través de un sistema de baterías que se conectarían a un anillo de alta tensión

Fachada de la Biblioteca de la UPNA
AmpliarAmpliar
Fachada de la Biblioteca de la UPNA
Fachada de la Biblioteca de la UPNA

CerrarCerrar

Noelia Gorbea

Publicado el 28/01/2025 a las 19:45

Unificar un sistema que funciona en el campus de la Universidad Pública de Navarra pero que, ahora, pretende mejorarse. Y lo hace con la redacción de un proyecto que diseñe un sistema de almacenamiento de energía eléctrica mediante baterías con una capacidad mínima de 2MWh y una potencia mínima de 750 KW y 13,2 KV. de tensión de conexión a la red interna de la Universidad Pública de Navarra.

Desde el año 2023, el campus dispone de una instalación fotovoltaica de 3,5 MWp en instalaciones distribuidas, unidas entre ellas a través de un anillo de alta tensión. De ahí que la idea pase ahora por realizar una acumulación de toda esa energía mediante un sistema de baterías de litio la cual se conectaría a este anillo de alta tensión.

Recordar que la iniciativa forma parte del plan estratégico de la Universidad Pública de Navarra 'Avanzar hacia un Campus 100% sostenible, implementando proyectos de energía limpia, compra verde, contrataciones sostenibles y fomento de la economía circular'. Una actuación que está financiada en su mayor parte por los fondos europeos Next Generation.

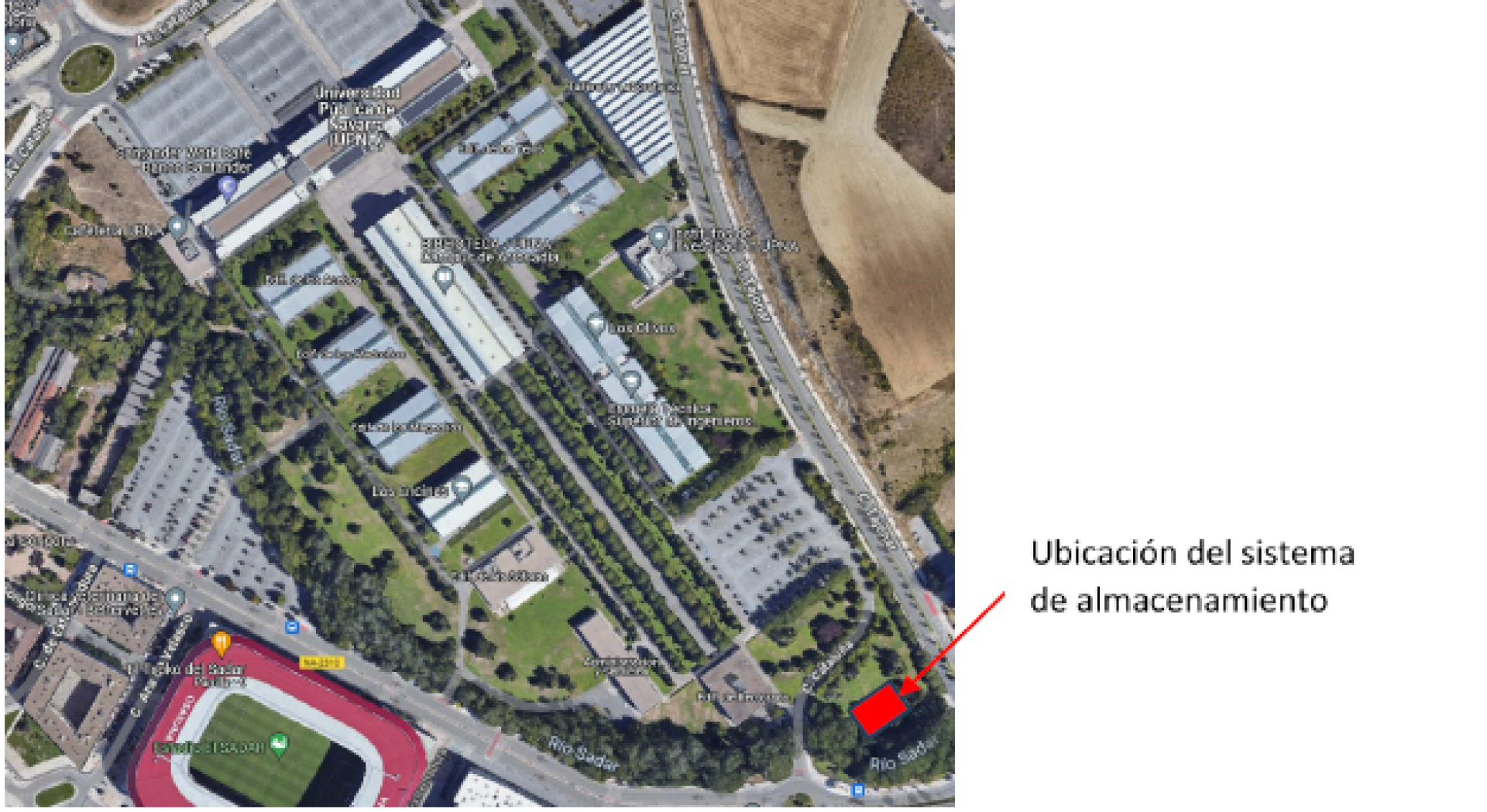

Zona donde se plantea colocar la instalación
AmpliarAmpliar
Zona donde se plantea colocar la instalacióndn
Zona donde se plantea colocar la instalación

CerrarCerrar

INVERSIÓN

​A priori, el contrato licitado tiene un valor estimado máximo de 850.000 euros, IVA excluido (21% IVA: 178.500 euros). Es decir, 1.028.500 euros. De ellos, 605.997 euros serán a cargo a la subvención nominativa del Ministerio para la Transición Ecológica; mientras que otros 392.157 euros serán a cargo a la partida presupuestaria de gastos del año 2025, una vez descontados 30.345 euros de IVA deducible.

En cuanto a plazos, tanto la redacción como la aprobación del proyecto no podrá exceder de 20 días naturales desde la formalización del contrato. Una vez resuelto este primer escollo, el contratista estará obligado a la entrega de la instalación terminada y con las correspondientes tramitaciones y aprobaciones por el órgano competente en el plazo indicado en su oferta, no pudiendo exceder del 15 de junio de 2025.

Finalmente, el documento pide elaborar una planificación de las tareas que puedan producir ruido y vibraciones, con el objetivo de no afectar al normal desarrollo de la actividad universitaria.

Las empresas interesadas en participar en la licitación podrán visitar las instalaciones donde se van a desarrollar los trabajos el próximo 4 de febrero (martes) a las 9 horas.

La cita será en la entrada principal del Edificio del Rectorado.

Continuar

Gracias por elegir Diario de Navarra

Parece que en el navegador.

Con el fin de fomentar un periodismo de calidad e independiente, para poder seguir disfrutando del mejor contenido y asegurar que la página funciona correctamente.

Si quieres ver reducido el impacto de la publicidad puedes suscribirte a la edición digital con acceso a todas las ventajas exclusivas de los suscriptores.

Suscríbete ahora
